Windpark Bahren West 1
- Errichtung von 9 Windenergieanlagen des Typs Vestas V150 mit einer Gesamtleistung von 54 MW
- Wind-im-Wald - Projekt
- Projektbegleitung von der Entwurfsplanung bis zur Baubegleitung
- Inbetriebnahme in 05/2025

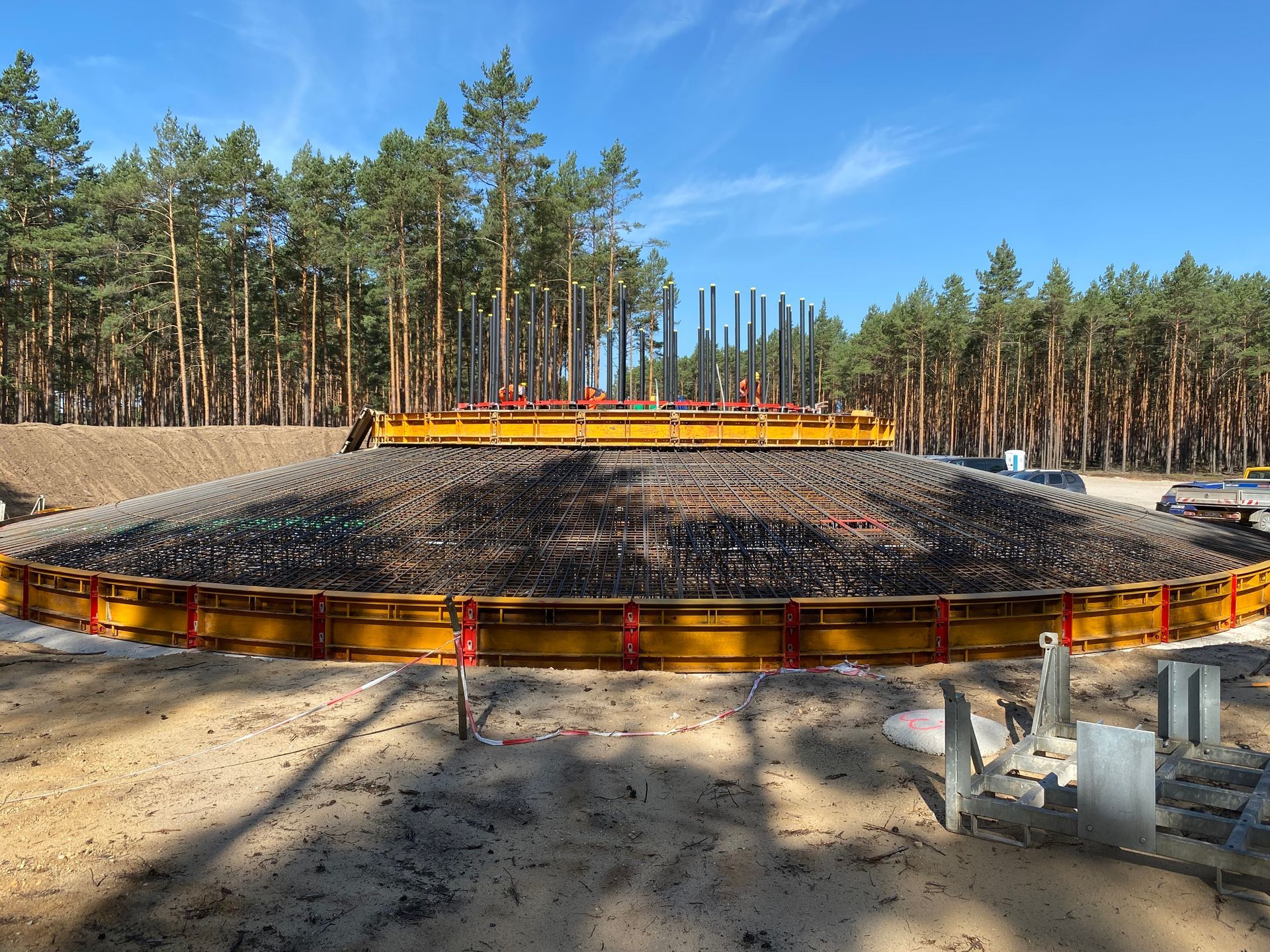

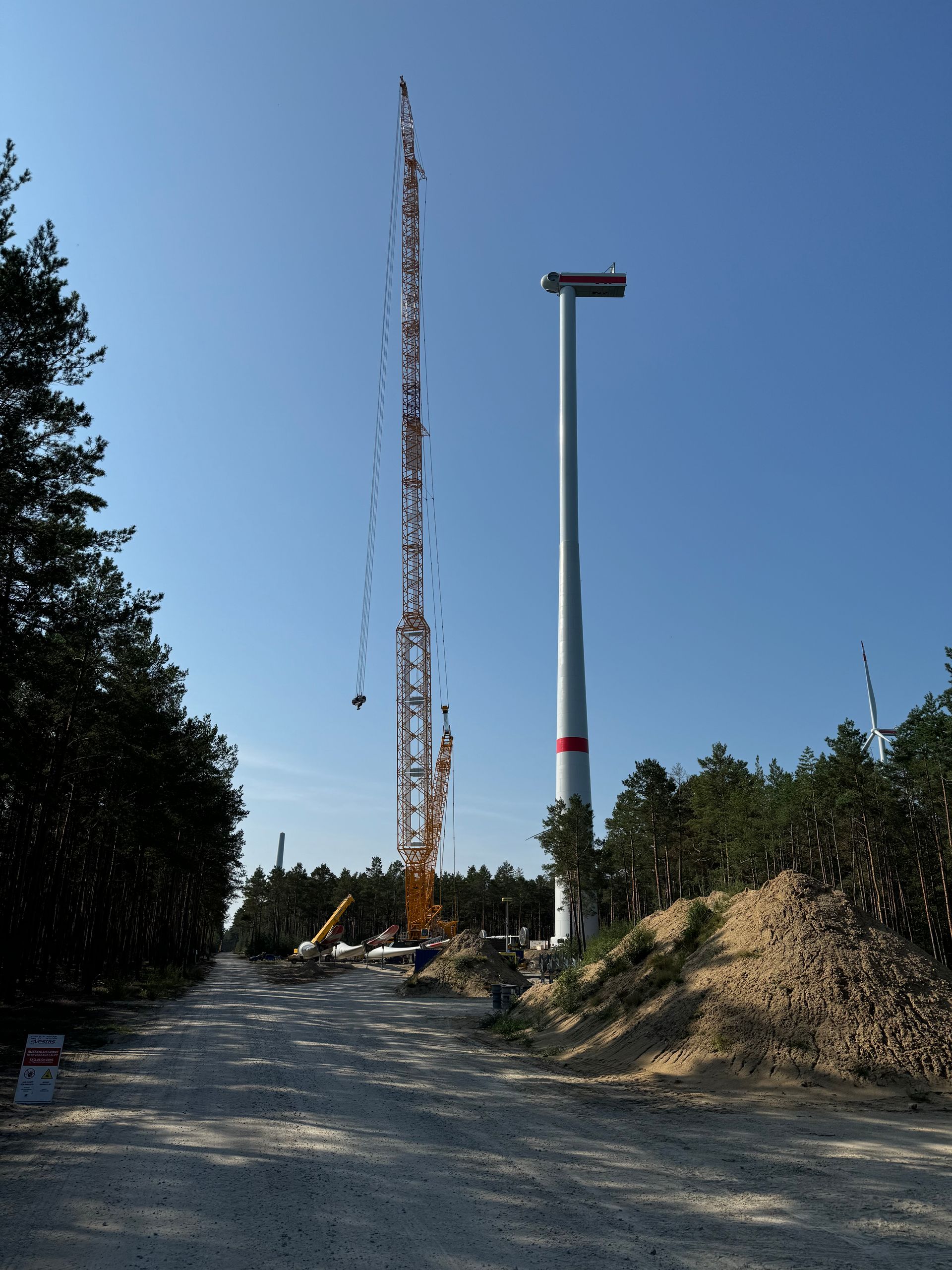

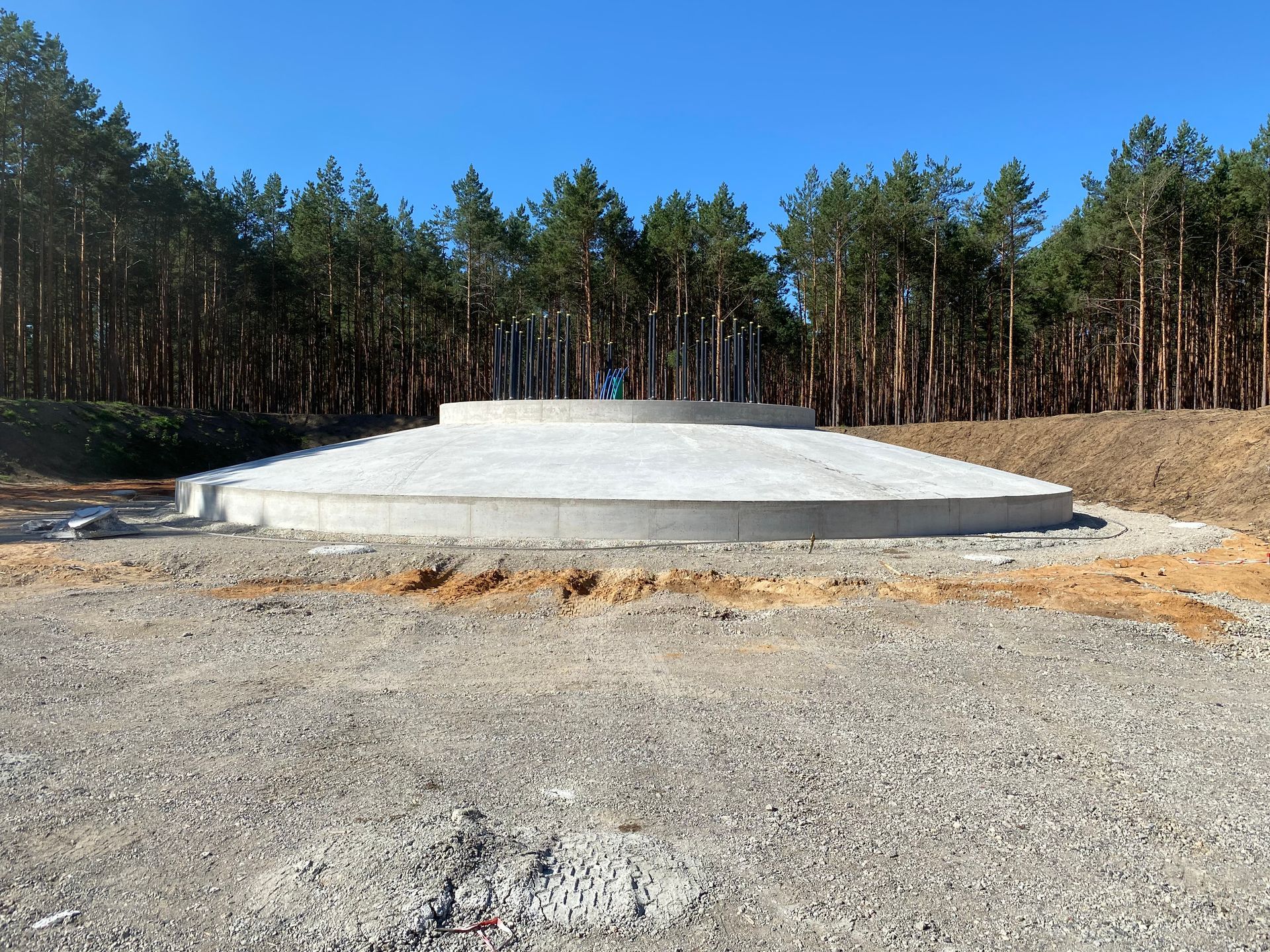

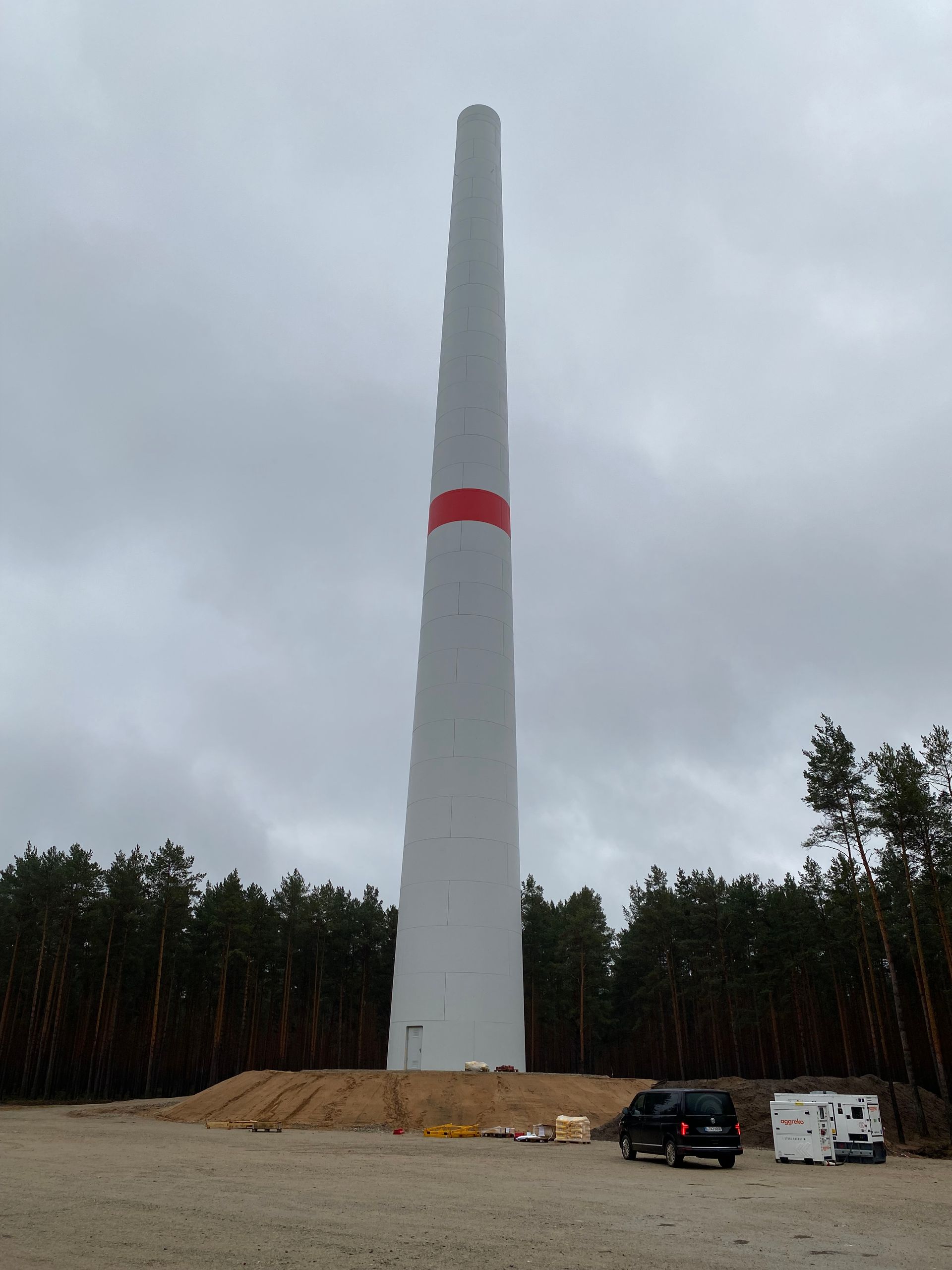

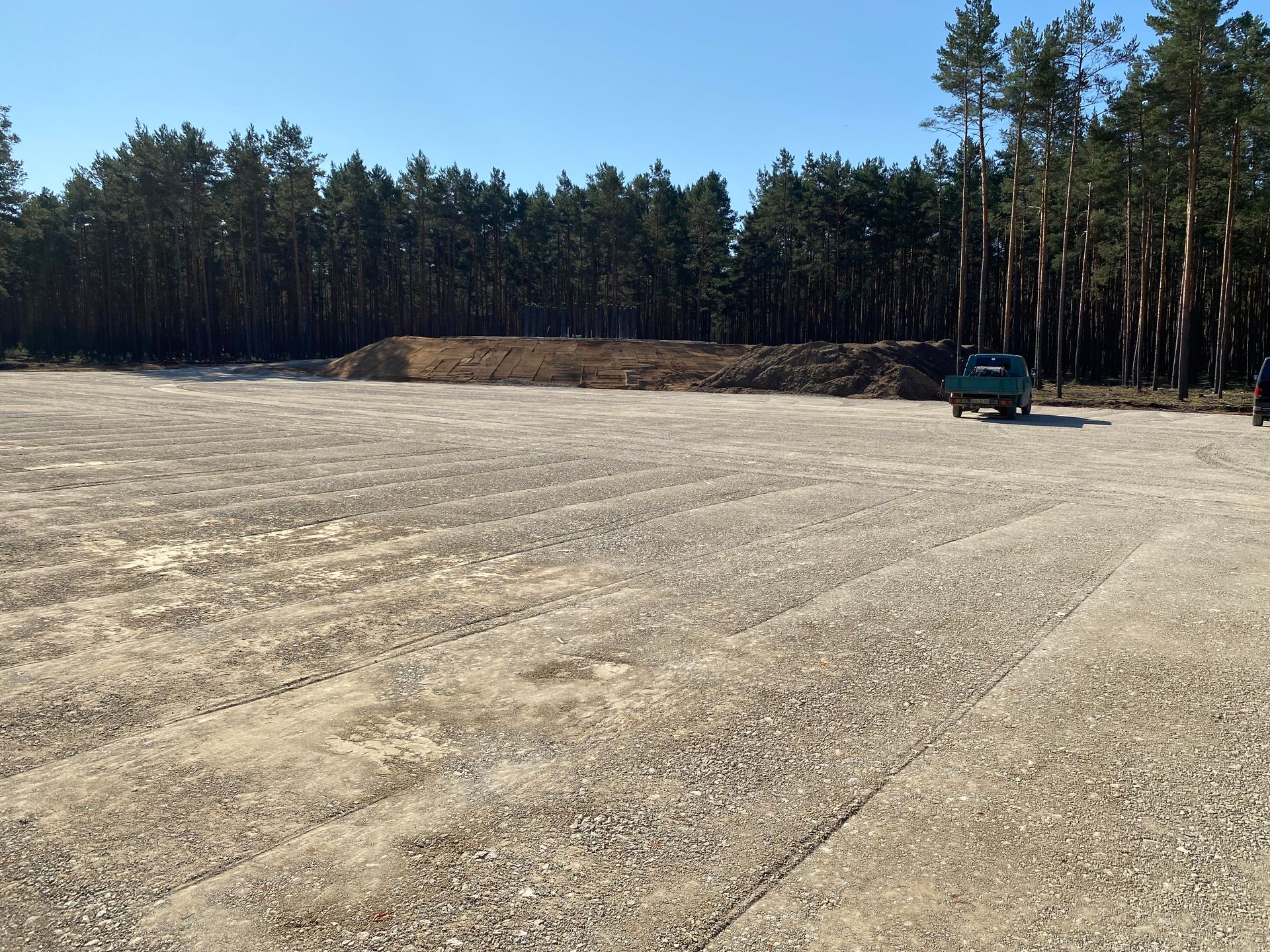

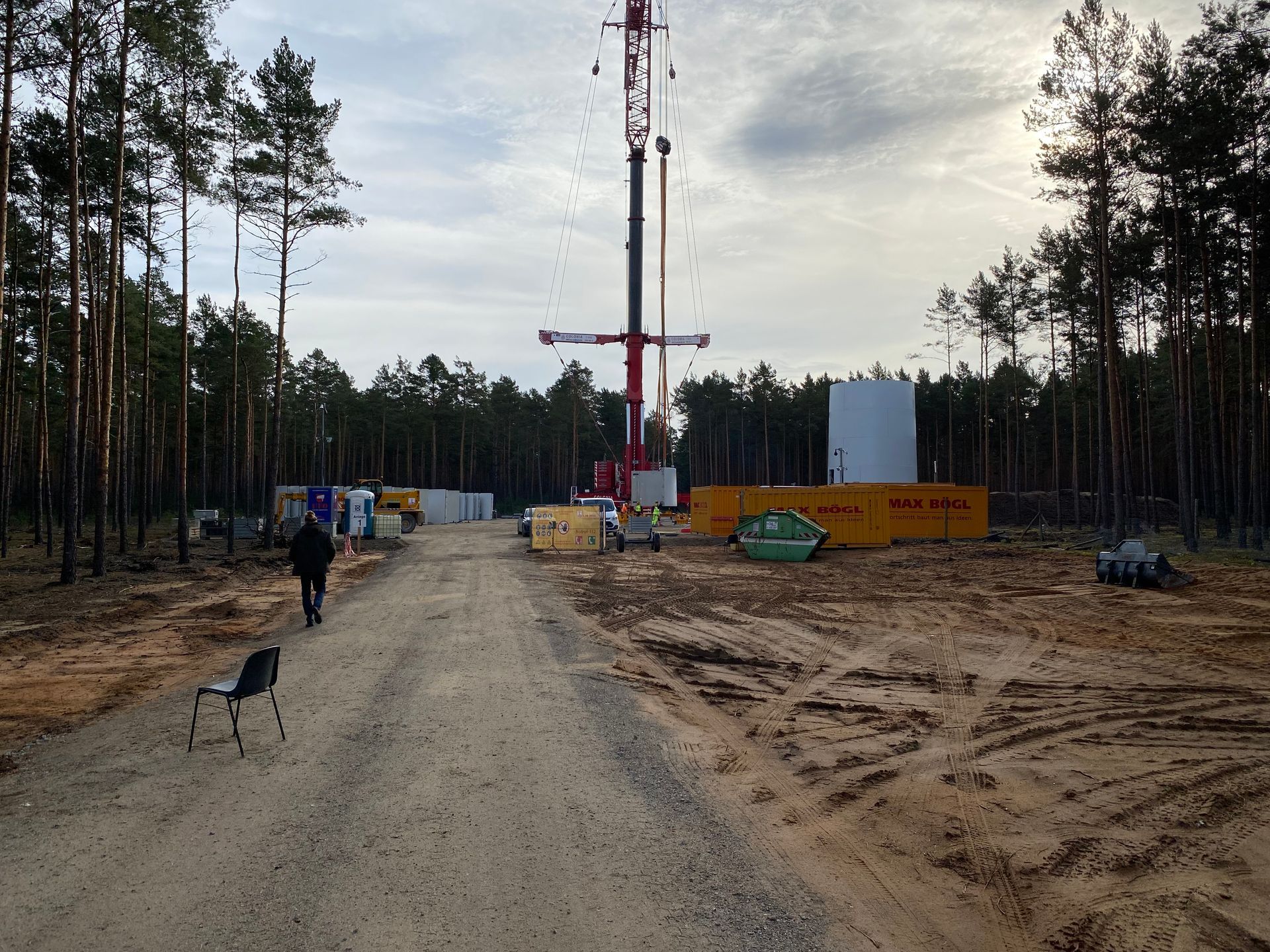

Bauablauf 2023 bis 2025: Nach Abschluss der Rodungsarbeiten musste die Erd- und Wegebaufirma SBR Görlitz fast 10km Wege mittels Schotter herstellen, um alle 9 Windenergieanlagen anfahren zu können. Im Anschluss erfolgte die Herstellung aller dauerhaften und temporären Kran- und Montageflächen. Im Sommer 2024 stellt die Fa. Max Bögl die Fundamente her und errichtete die Betontürme. Im Juni 2024 startete die Anlagenendmontage durch die Fa. Lewandowska. Dabei wurden die 3 Stahlturmsegmente, das Maschinenhaus, der Generator, der Triebstrang, Hub, sowie die Rotorblätter montiert. Für die Montagearbeiten kam ein Radkran LG 1750 der Firma Liebherr zum Einsatz. Im Mai 2025 konnten alle 9 Anlagen ans Netz gehen. Das Rückbaumaterial aus den temporären Flächen wird genutzt für die Erweiterung WP Bahren West 2.
