Windpark Biere / Borne / Bahrendorf
- Errichtung von 11 Windenergieanlagen des Typs Nordex N163, NH=164m mit einer Gesamtleistung von 75 MW
- Projektbegleitung von der Ausführungsplanung bis zur Baubegleitung
- im Bau seit August 2025

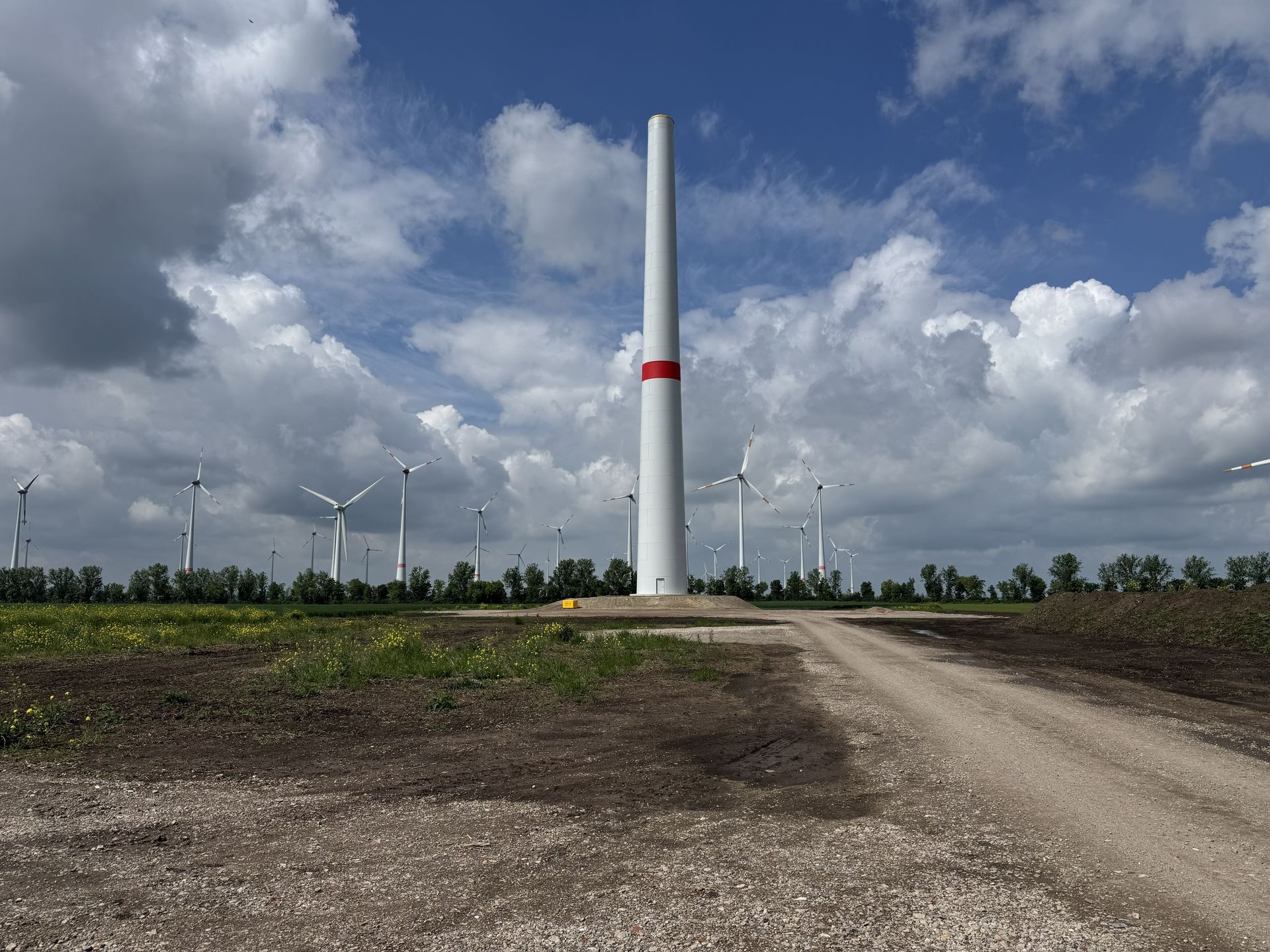

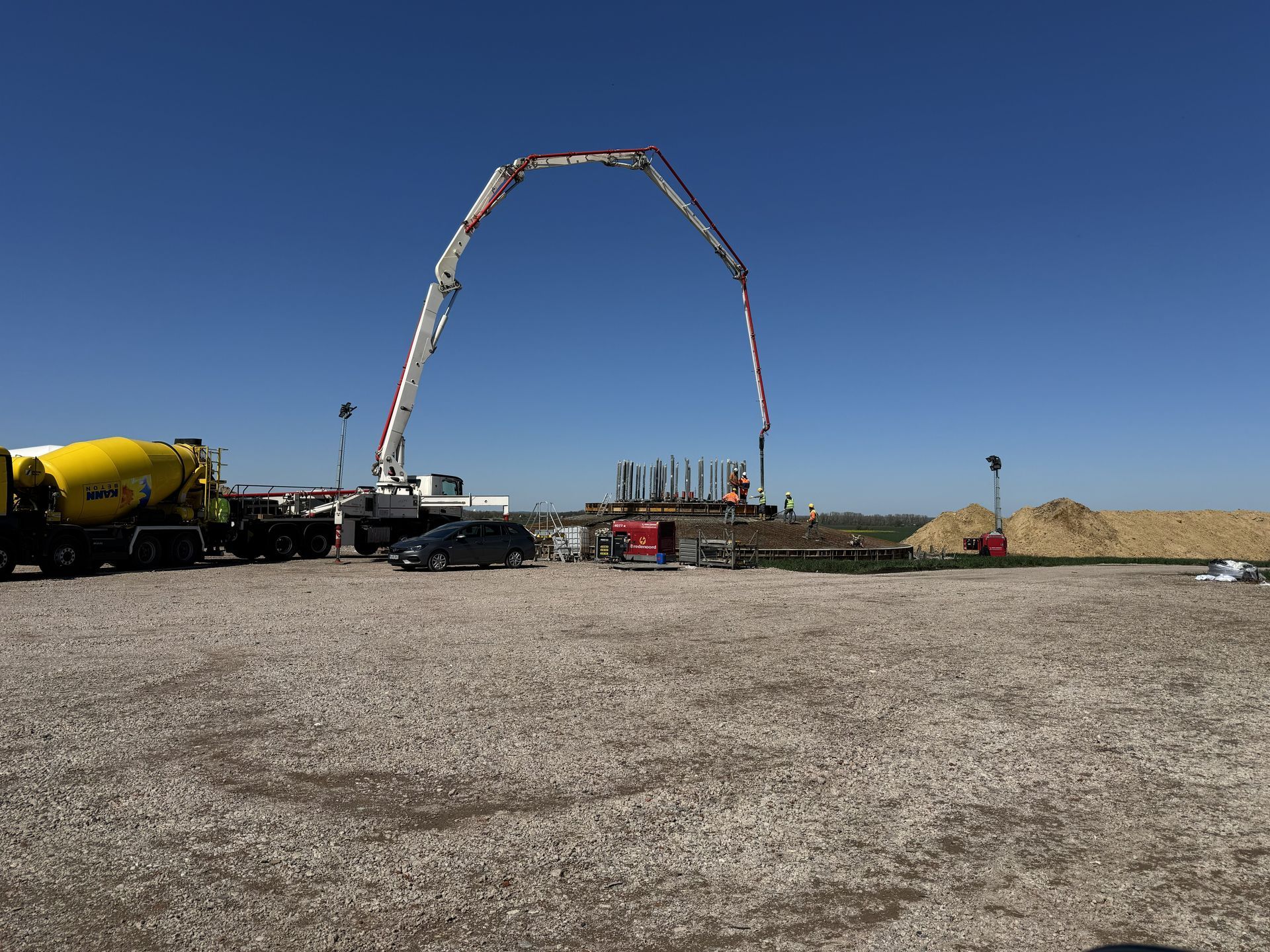

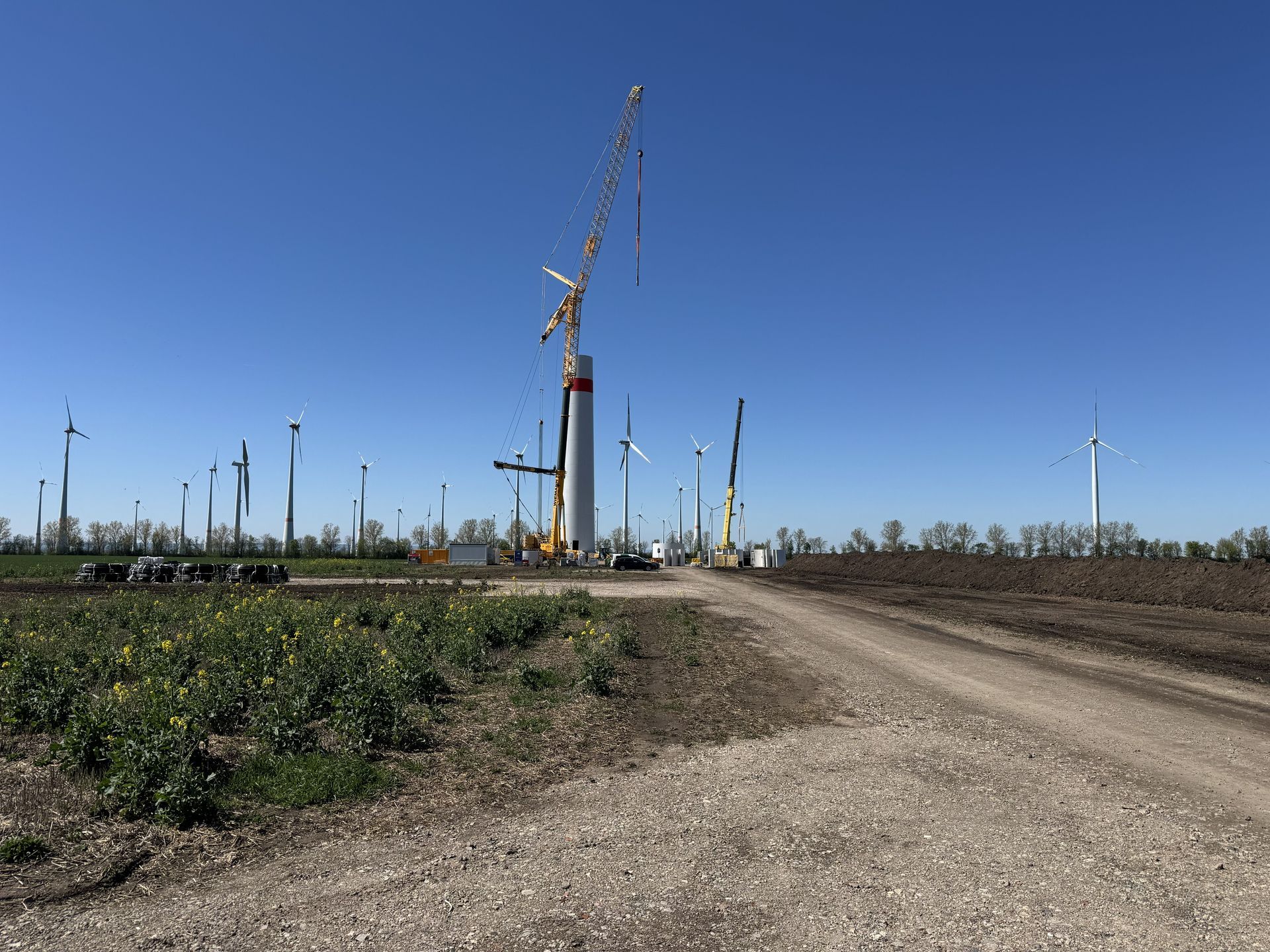

Bauablauf Stand Oktober 2026: Seit August 2025 läuft der Bau der Wege sowie Kranstell- und Montageflächen im Bereich Biere und Borne. Im April 2026 konnten alle 11 Baugruben mitsamt Gründungspolster an die Fa. Max Bögl für den Fundamentbau übergeben werden. Im April und Mai wurden alle Fundamente betoniert. Im WP Biere (6 WEA) wurden bereits alle Anlagen errichtet und gehen die kommenden Wochen ans Netz! WP Borne und Bahrendorf befinden sich gerade in der Endmontage!
