Windpark Sankt Wendel
- Errichtung von 3
Windenergieanlagen des Typs Vestas V 162, NH = 166m mit einer Gesamtleistung von 16,8 MW
- Wind-im-Wald
- Projekt
- Projektbegleitung von der Entwurfsplanung bis zur Baubegleitung
- Inbetriebnahme in 10/2025

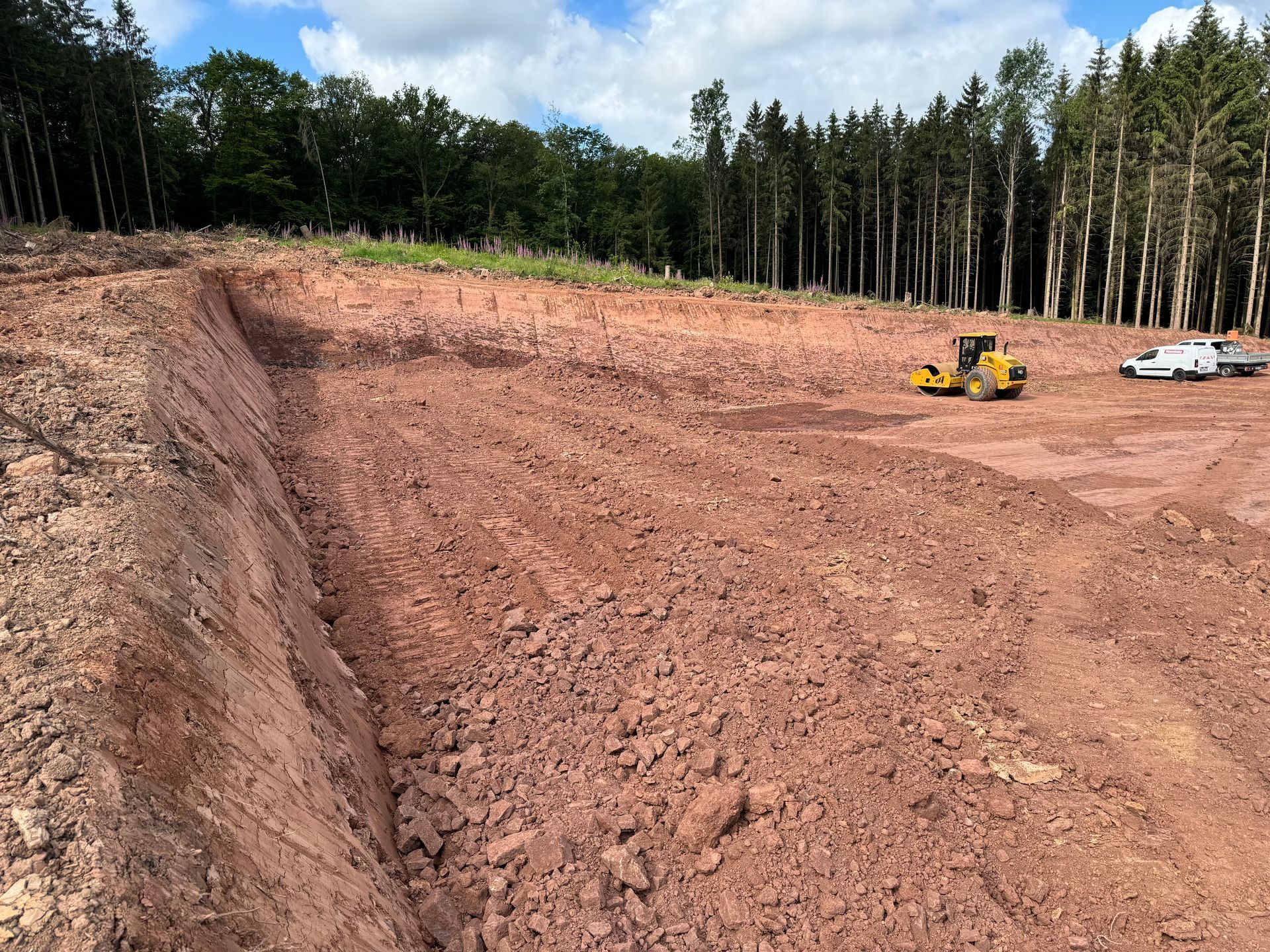

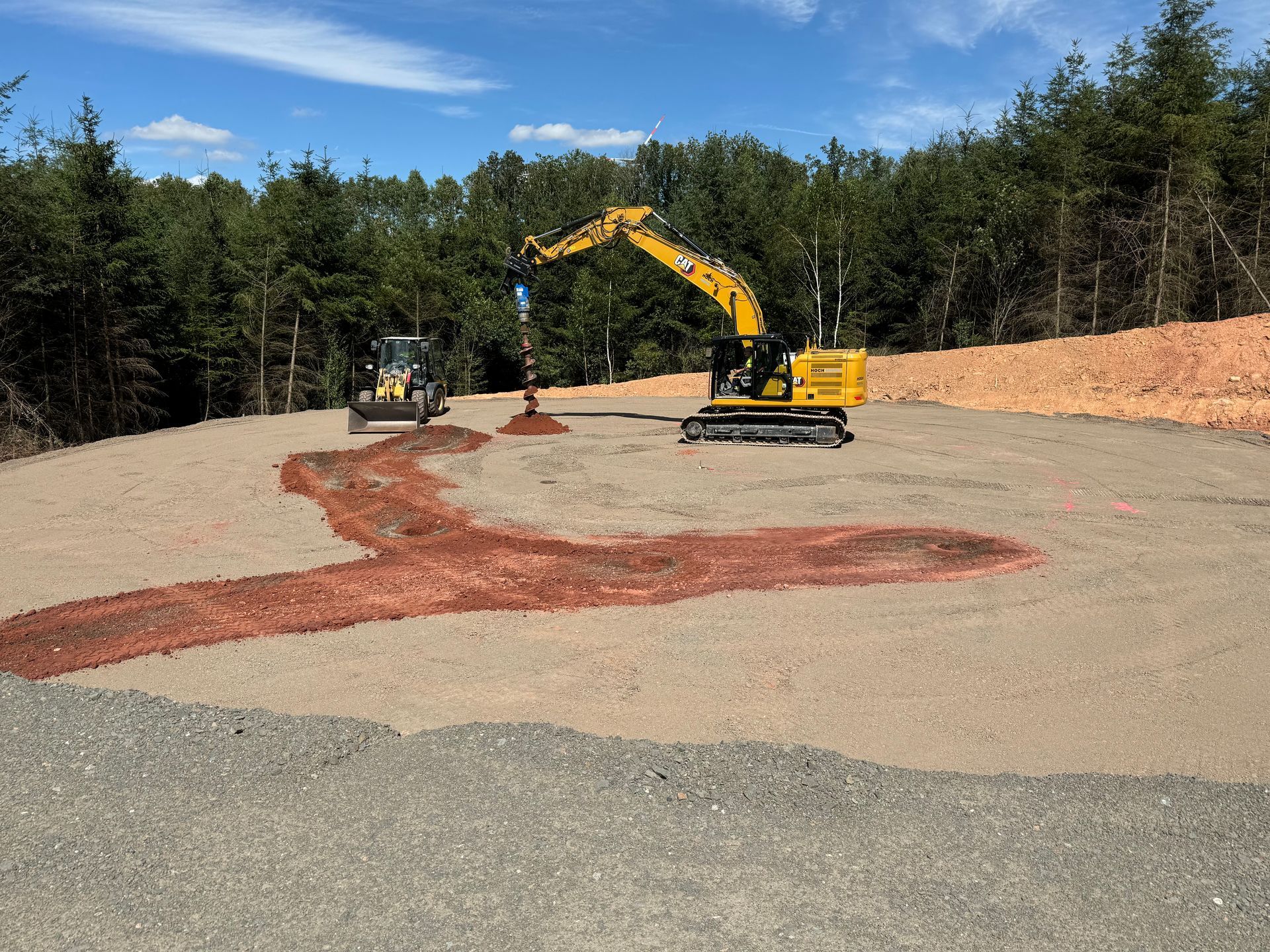

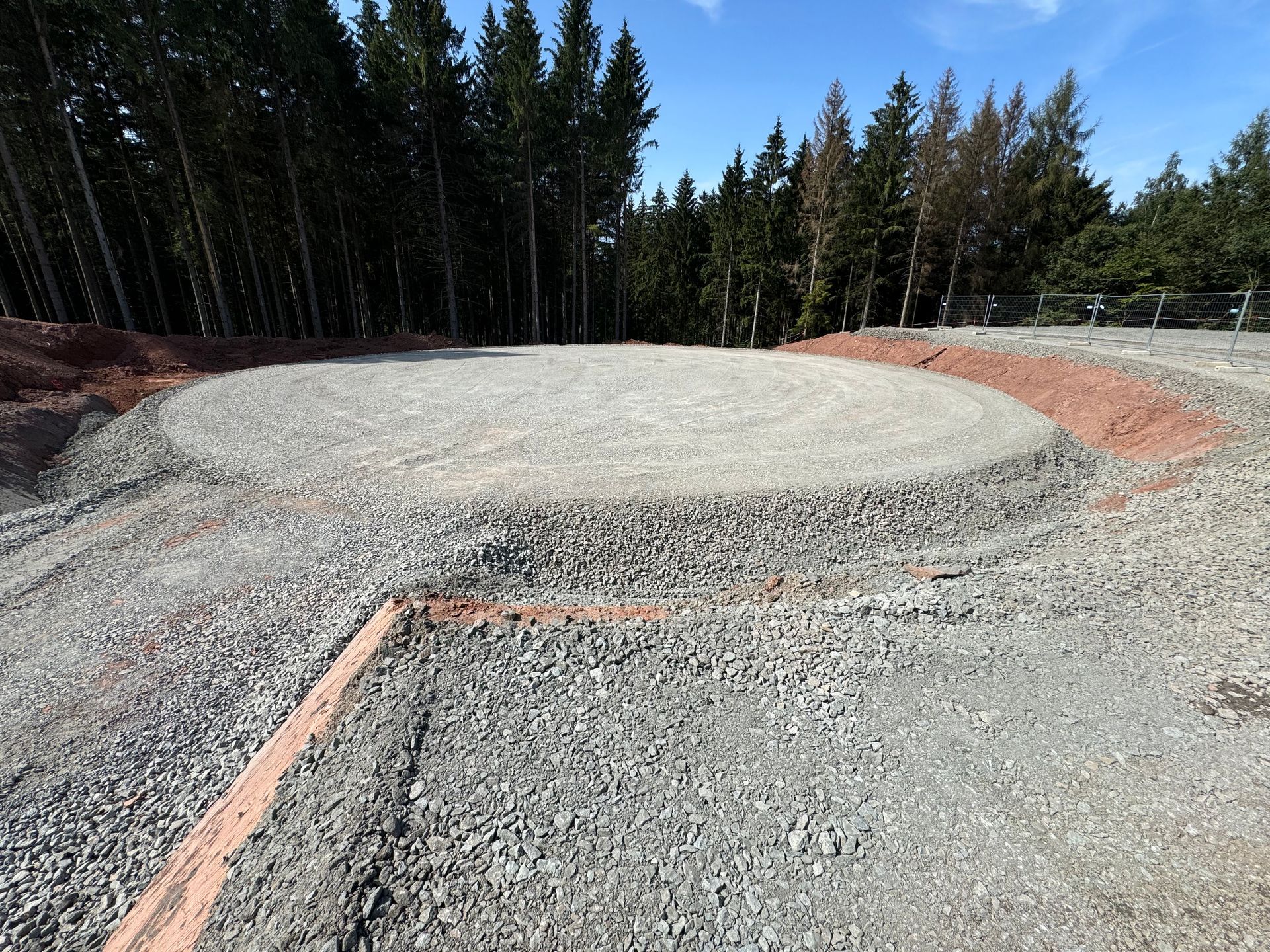

Bauablauf von 03/2024 bis 10/2025: Aufgrund der herausfordernden Topografie mussten viel Kubikmeter Erde bewegt werden, um die Wege sowie die Kranstell-und Montageflächen gemäß den Anforderungen von Vestas herzurichten. Grundlage war ein sehr gut aufgearbeites Digitales Geländemodell der geplanten Bauflächen durch unser Ingenieurbüro. Dieses DGM konnte die Fa. Arning direkt für Ihre Maschinensteuerung nutzen, was aufwendige Vermessungsarbeiten ersparte. Nach Fertigstellung der Fundamente und der Betontürme durch die Fa. Max Bögl, konten im Sommer 2025 alle 3 Windenrgieanlagen durch Vestas errichtet werden. Im Oktober 2025 gingen alle 3 WEA ans Netz.
